山梨県甲府市
新築注文住宅/甲府市池田
おかげさまで、無事お引渡しが完了しました。
■ 現在の進捗状況
31.05坪
新築注文住宅
2025.08.07更新
クリーニング完了
2025.07.24更新
照明器具取り付け
2025.07.24更新
建具取付完了
2025.07.24更新
ベランダ笠木取付
2025.07.20更新
設備器具取付
2025.07.20更新
タイル工事
2025.07.20更新
左官工事完了
2025.07.20更新
クロス工事完了
2025.07.20更新
左官工事
2025.07.12更新
足場解体
2025.07.11更新
太陽光パネル工事
2025.07.10更新
雨樋取付工事
2025.07.10更新
外壁コーキング工事
2025.07.10更新
クロス工事開始
2025.07.10更新
パテ処理完了
2025.07.10更新
外壁工事完了
2025.07.10更新
パテ処理
2025.07.10更新
外壁工事
2025.07.10更新
キッチン取付
2025.07.10更新
巾木取付
2025.07.10更新
天井ボード施工
2025.07.10更新
外壁工事
2025.07.10更新
2階天井下地
2025.07.10更新
1階天井下地
2025.07.10更新
2階ボード張り
2025.07.10更新
ユニットバス設置
2025.07.10更新
1階壁ボード
2025.07.10更新
階段取付
2025.07.10更新

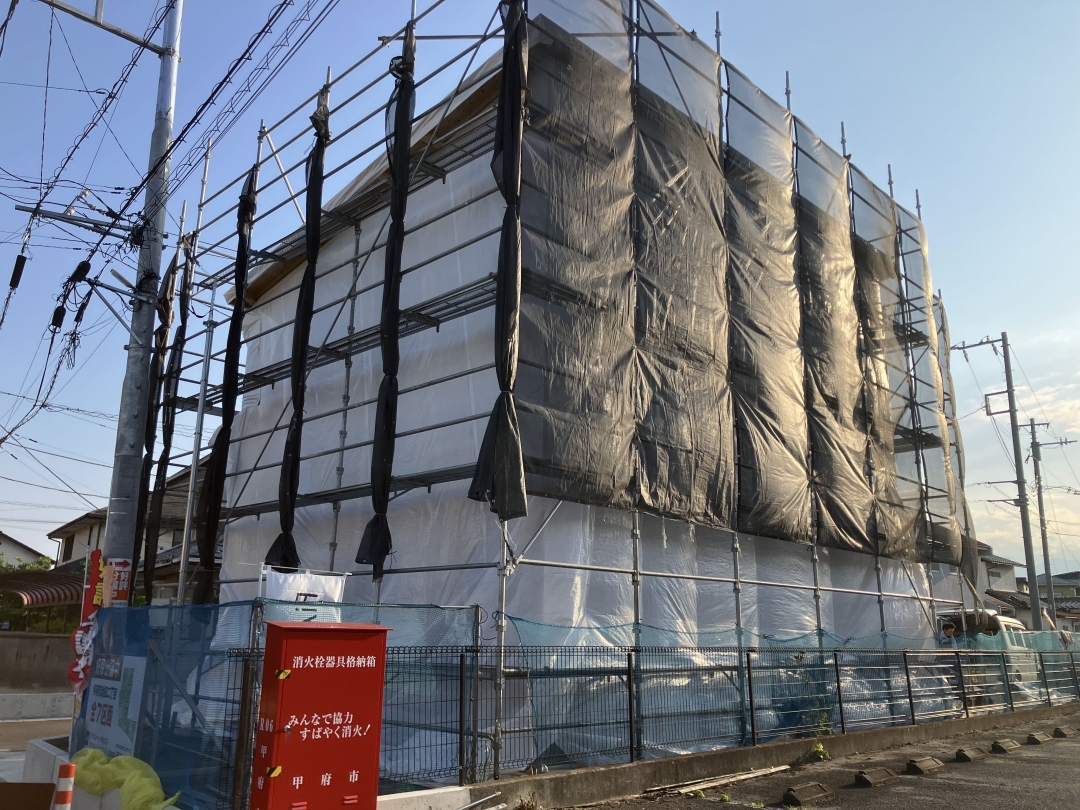

破風板施工
2025.06.15更新
軒天施工
2025.06.12更新
先行ボード張り
2025.06.12更新
透湿防水シート施工
2025.06.12更新
床工事
2025.06.09更新
屋根工事
2025.06.08更新
気密検査
2025.06.08更新
サッシ枠取付
2025.06.08更新
躯体検査
2025.06.03更新
ベランダ防水工事
2025.05.31更新
サッシ取付
2025.05.28更新
耐力壁工事
2025.05.24更新
電気配線工事開始
2025.05.18更新
ルーフィング施工
2025.05.16更新

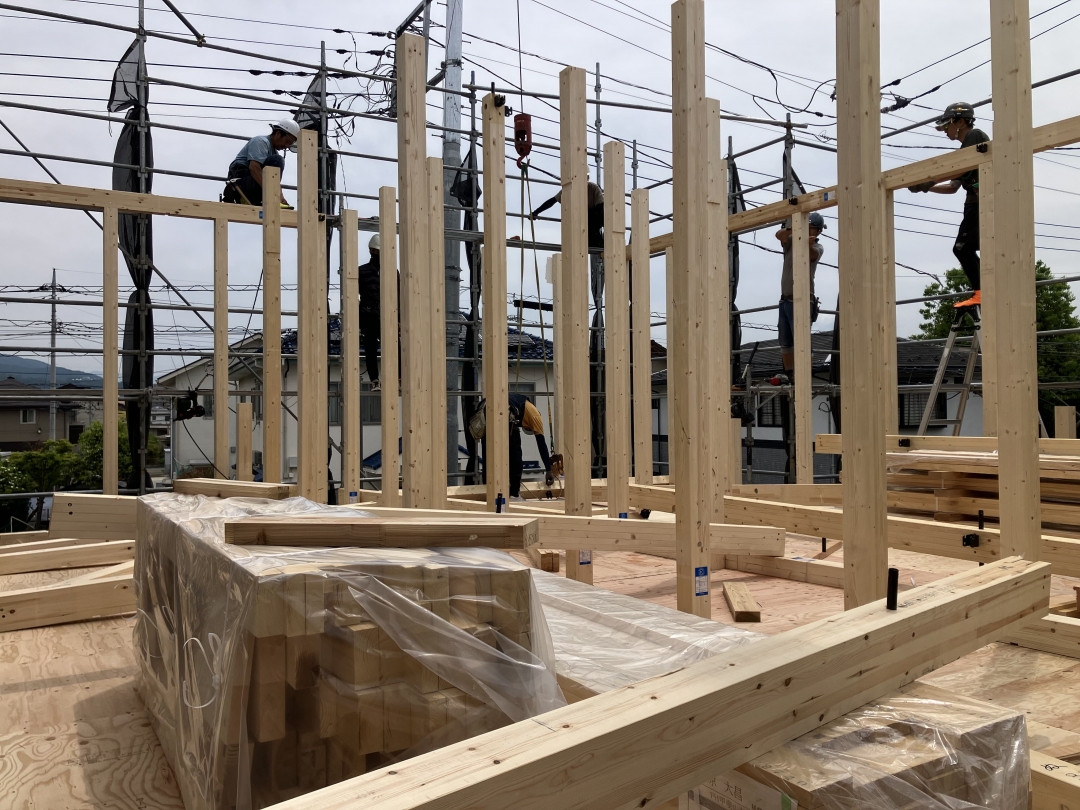

上棟その2
2025.05.16更新
上棟その1
2025.05.16更新

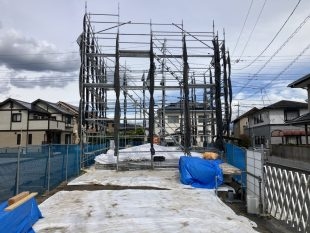

先行足場
2025.05.16更新
プレカット搬入その2
2025.05.16更新

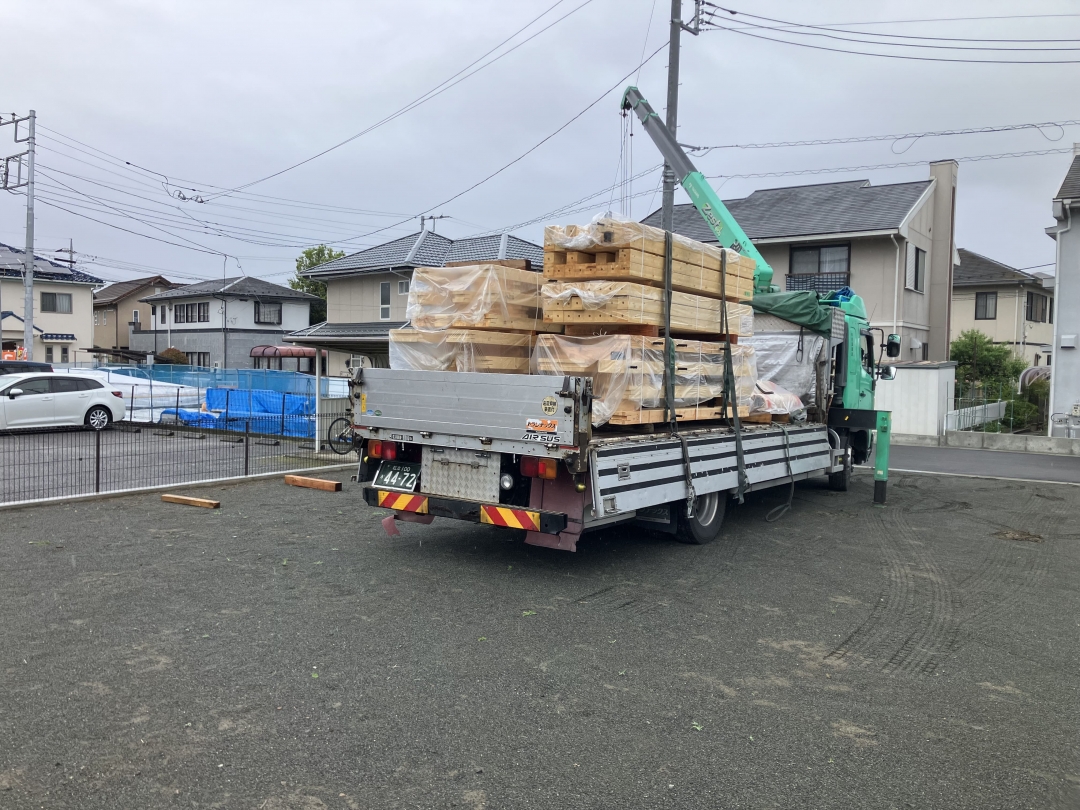

プレカット搬入

2025.05.09更新
プレカット搬入
2025.05.09更新

土台敷き
2025.05.08更新
基礎工事完了

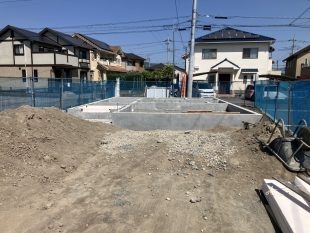

2025.05.01更新

配管工事
2025.05.01更新

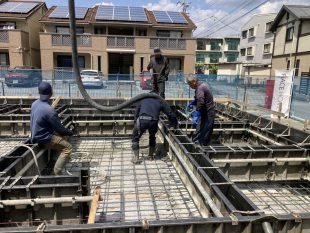

生コン打設
2025.05.01更新
脱型

2025.04.28更新
型枠工事
2025.04.25更新

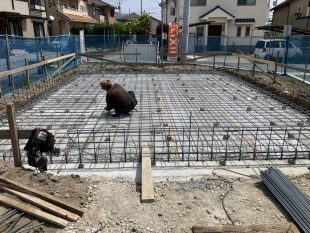

配筋検査

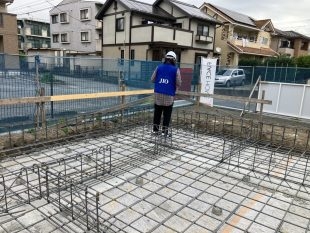

2025.04.24更新
鉄筋工事完了
2025.04.24更新
鉄筋工事
2025.04.20更新

捨てコン打設
2025.04.20更新
砕石敷き

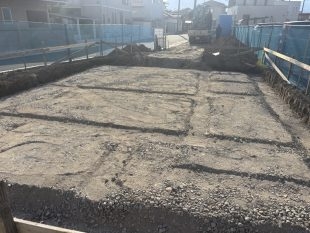

2025.04.20更新

根伐り
2025.04.20更新
水盛遣方
2025.04.20更新
仮設工事
2025.04.20更新

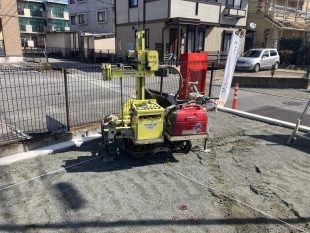

地盤調査

2025.04.20更新

地縄張り
担当:𠮷岡 和也家づくりを一からお客様とご一緒にお手伝いをさせていただきたいです。
- 2025.08.07クリーニング完了
- 2025.07.24照明器具取り付け
- 2025.07.24建具取付完了
- 2025.07.24ベランダ笠木取付
- 2025.07.20設備器具取付
- 2025.07.20タイル工事
- 2025.07.20左官工事完了
- 2025.07.20クロス工事完了
- 2025.07.20左官工事
- 2025.07.12足場解体
- 2025.07.11太陽光パネル工事
- 2025.07.10雨樋取付工事
- 2025.07.10外壁コーキング工事
- 2025.07.10クロス工事開始
- 2025.07.10パテ処理完了
- 2025.07.10外壁工事完了
- 2025.07.10パテ処理
- 2025.07.10外壁工事
- 2025.07.10キッチン取付
- 2025.07.10巾木取付
- 2025.07.10天井ボード施工
- 2025.07.10外壁工事
- 2025.07.102階天井下地
- 2025.07.101階天井下地
- 2025.07.102階ボード張り
- 2025.07.10ユニットバス設置
- 2025.07.101階壁ボード
- 2025.07.10階段取付
- 2025.07.10破風板施工
- 2025.06.15軒天施工
- 2025.06.12先行ボード張り
- 2025.06.12透湿防水シート施工
- 2025.06.12床工事
- 2025.06.09屋根工事
- 2025.06.08気密検査
- 2025.06.08サッシ枠取付
- 2025.06.08躯体検査
- 2025.06.03ベランダ防水工事
- 2025.05.31サッシ取付
- 2025.05.28耐力壁工事
- 2025.05.24電気配線工事開始
- 2025.05.18ルーフィング施工
- 2025.05.16上棟その2
- 2025.05.16上棟その1
- 2025.05.16先行足場
- 2025.05.16プレカット搬入その2
- 2025.05.16プレカット搬入
- 2025.05.09プレカット搬入
- 2025.05.09土台敷き
- 2025.05.08基礎工事完了
- 2025.05.01配管工事
- 2025.05.01生コン打設
- 2025.05.01脱型
- 2025.04.28型枠工事
- 2025.04.25配筋検査
- 2025.04.24鉄筋工事完了
- 2025.04.24鉄筋工事
- 2025.04.20捨てコン打設
- 2025.04.20砕石敷き
- 2025.04.20根伐り
- 2025.04.20水盛遣方
- 2025.04.20仮設工事
- 2025.04.20地盤調査
- 2025.04.20地縄張り
